MES vs MRP : différences et rôle de l’ordonnancement quotidien
Le MES et le MRP sont souvent cités ensemble, mais ils répondent à des questions différentes. La planification est le moteur de la fabrication : sans plan solide, les produits ne sont pas fabriqués et expédiés à temps, et l’atelier risque de devenir un maillon peu fiable de la chaîne d’approvisionnement de ses clients. Le MRP construit ce plan des semaines et des mois à l’avance, le MES suit son exécution dans l’atelier, et aucun des deux ne décide comment la journée sera réellement conduite par les opérateurs.
En bref :
- Le MRP planifie les matières et les ordres de fabrication (OF) à moyen et long terme. Le MES suit l’exécution et les encours dans l’atelier.
- Aucun des deux n’est conçu pour suivre les tâches manuelles comme les changements de pièce, les arrêts planifiés (M00) ou les contrôles qualité, qui pèsent lourd dans l’ordonnancement quotidien.
- JITbase ajoute une couche court terme : il capture ces tâches manuelles, prédit la charge de chaque opérateur et met à jour en temps réel la fin prévue des OF, sans remplacer votre MRP ni votre MES.
MES vs MRP : le rôle de chaque système
L’ERP (Enterprise Resource Planning, ou progiciel de gestion intégré) est un logiciel modulaire qui consolide les informations nécessaires pour gérer l’entreprise. Tous les départements travaillent dans un seul système, ce qui numérise les processus, notamment la planification fondée sur les commandes clients.
Le logiciel MRP (Material Requirements Planning) gère les besoins en matières, la gestion des stocks et la planification des approvisionnements. Il gère les délais de livraison et établit le calendrier de production pour répondre à la demande. Le MRP est soit un module de l’ERP, soit un système tiers connecté à l’ERP, et il est conçu pour les utilisateurs des départements concernés, principalement les planificateurs.
La solution MES (Manufacturing Execution System) est souvent associée au MRP pour obtenir des mises à jour « en temps réel » de l’atelier. Il aide à suivre le travail en cours, à calculer le TRS et à gérer les ressources et les horaires des opérateurs. Ses mises à jour ne sont toutefois « en direct » que dans la mesure où sa source de données l’est : si le MES n’est pas connecté aux machines et repose sur le pointage des opérateurs, le plan est mis à jour à la fin d’un cycle ou d’un quart de travail.
| Question | MRP | MES | JITbase |
|---|---|---|---|
| Question principale | Quoi acheter et fabriquer, et pour quand ? | Que se passe-t-il dans l’atelier ? | Comment conduire la journée pour livrer le plan ? |
| Horizon de temps | Semaines et mois | Temps réel, quart en cours | Heures et jours |
| Utilisateur type | Planificateur | Responsable de production | Superviseur |
| Source des données | Commandes, prévisions, stocks, gammes | Pointage des opérateurs et, si connecté, données machine | Données et programmes des machines CNC, historique, saisies de l’opérateur à la machine |
| Tâches manuelles (changements de pièce, M00, contrôles) | Non modélisées en détail | Non conçu pour les suivre | Capturées et utilisées pour planifier |
| Résultat typique | Priorités des OF et disponibilité des matières | Encours, TRS, état de l’exécution | Affectation des opérateurs, charge par opérateur, fins prévues en temps réel |
Pour une comparaison plus large entre MES et ERP, consultez notre guide MES vs ERP.
Ce que le MRP et le MES ne voient pas pour l’ordonnancement quotidien
Les systèmes MRP modernes ne prennent pas en compte un élément avec assez de détail pour l’ordonnancement quotidien, même associés à un MES : l’élément humain. Bien que les systèmes MRP et MES incluent les opérateurs dans leurs modèles, ils ne sont pas conçus pour suivre les tâches manuelles réalisées pendant la production.

En usinage CNC, de nombreuses tâches se déroulent pendant que les machines sont actives : changements de pièce, arrêts planifiés (M00) pour enlever les copeaux, changer la position de la pièce, effectuer des changements d’outil ou des contrôles qualité, et arrêts optionnels (M01), généralement utilisés lors de la première pièce mais parfois activés par les opérateurs en production. Les systèmes MRP et MES ne tiennent pas compte de ces tâches avec précision lors de la planification et de l’ordonnancement.
Les conséquences se voient chaque jour dans l’atelier :
- Charge des opérateurs inégale. Certains opérateurs réalisent de nombreuses tâches manuelles tout au long de la journée pendant que d’autres attendent à côté d’une machine qu’elle termine.
- Affectation difficile à optimiser. Sans données précises sur les tâches manuelles, il est difficile d’optimiser la gestion des opérateurs et des machines.
- Pas de vue en temps réel sur le plan. Si le MES n’est pas connecté aux machines, les plans sont mis à jour par le pointage des opérateurs, et les superviseurs savent difficilement s’il y a un problème dans l’atelier ou si les OF seront terminés à temps.
Voyez ce que font vraiment vos machines. JITbase se connecte à vos machines CNC et affiche la production, les réglages et les arrêts en temps réel, pour que votre plan parte de données mesurées.
Découvrir le suivi de productionComment JITbase ajoute une couche de planification court terme

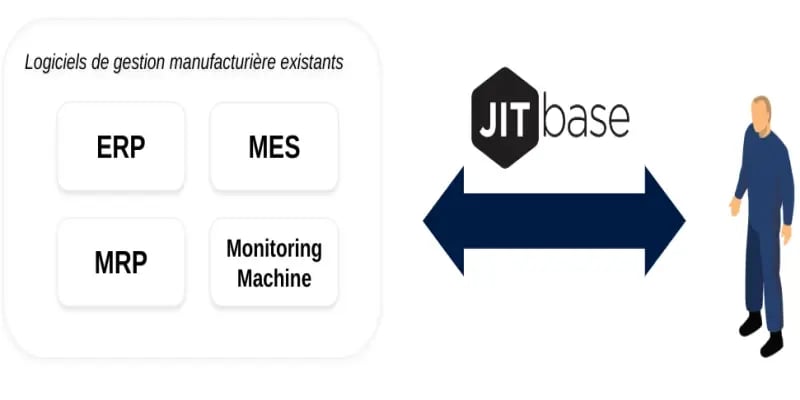

JITbase est un outil de planification et d’ordonnancement en temps réel connecté à vos machines CNC. Il inclut la gestion de la main-d’œuvre grâce à une couche de données sur les tâches manuelles que les logiciels MRP et MES ne peuvent pas atteindre. À partir de vos programmes CNC et de vos données historiques, JITbase capture les réglages, les changements de pièce et les M00 (arrêts planifiés) de vos programmes et les intègre à la planification de l’affectation des opérateurs.

JITbase se concentre sur l’ordonnancement quotidien des travaux et sur l’affectation des opérateurs aux machines, avec pour objectif que les opérateurs ne soient ni sur-utilisés ni sous-utilisés. Il peut aussi montrer où un même opérateur peut couvrir plusieurs machines, selon les opérations manuelles que chacune demande. Les bénéfices pour le superviseur sont concrets :
- Prévision de la charge de travail. Grâce à la capture de la durée des tâches manuelles, JITbase prédit la charge des opérateurs sur leurs machines assignées, ce qui aide les superviseurs à mieux décider de l’affectation.

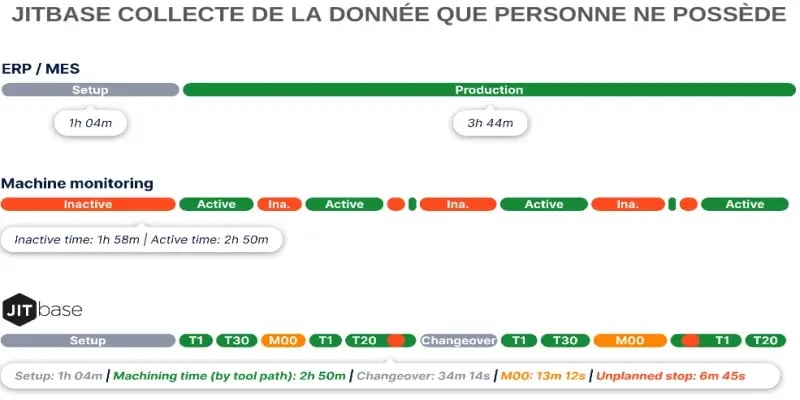

- Données précises sur les tâches manuelles. Au lieu de ne suivre que les arrêts à haut niveau, JITbase sait automatiquement quelles tâches prennent plus de temps que prévu.
- Mises à jour en temps réel. L’avancement et la performance des OF sont suivis en temps réel, ce qui permet d’ajuster pendant le quart.
- Heure de fin estimée à la minute près, fondée sur l’avancement en direct de l’usinage et de la durée des tâches manuelles.

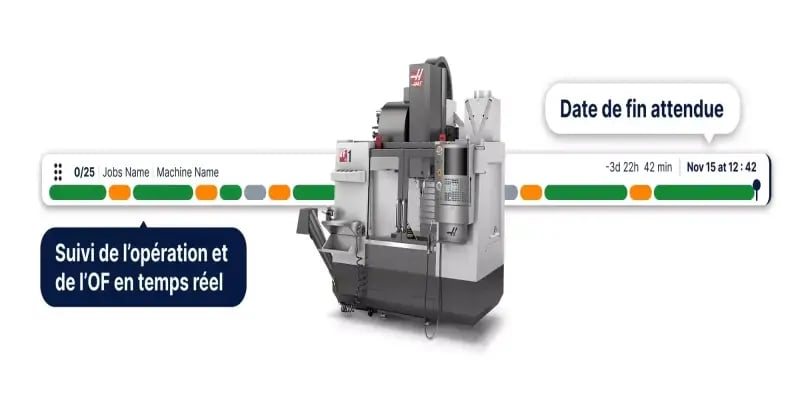

_.webp?width=800&height=400&name=Suivi%20des%20OF%20en%20temps%20r%C3%A9el%20avec%20JITbase%20(1)_.webp)
Avec JITbase, vous pouvez visualiser les opérations d’usinage et les tâches manuelles de plusieurs machines et voir si elles s’enchaînent bien. Vous pouvez aussi calculer la charge de vos opérateurs pour un quart et réaffecter ceux dont la charge est faible à d’autres machines. En tenant compte à la fois du facteur machine et du facteur humain, JITbase prédit plus précisément la fin d’une production, ce qui vous donne plus de confiance dans vos dates d’expédition. Pour des méthodes d’équilibrage de la charge, consultez notre article Organisation du travail : équilibrer la charge de travail sans recruter.
Comment le MRP, le MES et JITbase fonctionnent ensemble

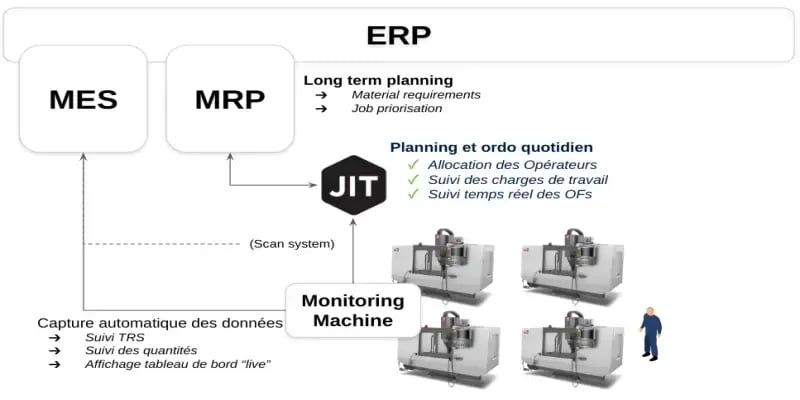

JITbase ne remplace ni votre MRP ni votre MES : il les complète. Votre MRP continue de fournir la meilleure priorité pour terminer les OF et respecter les délais. JITbase vous aide à déterminer si l’affectation du travail et des ressources sur vos machines CNC est la meilleure possible, et s’il y aura des goulets d’étranglement. Le MRP sert aux planificateurs à planifier les OF à exécuter selon la demande et les échéances tout en assurant la disponibilité des matières, et JITbase sert aux superviseurs à affecter les travaux et les opérateurs aux machines et à suivre l’avancement du plan en temps réel.

En pratique, le flux ressemble à ceci :
- L’ERP et le MRP établissent le plan à moyen et long terme : matières, approvisionnement et priorités des OF.
- Le superviseur utilise JITbase pour transformer ce plan en séquence quotidienne et en affectation des opérateurs aux machines.
- Les données collectées directement sur les machines CNC, avec les tâches manuelles confirmées à la machine, mettent à jour en temps réel l’avancement de chaque OF.
- En cas de problème, le superviseur ajuste l’affectation et l’ordonnancement pendant le quart, au lieu de découvrir le retard à la fin.
Connecter les données de l’atelier au reste de vos systèmes est un sujet en soi, traité dans notre article Connecter le plancher de production à l’ERP/MES sans arrêter les machines. Pour une vue d’ensemble des niveaux de planification, consultez notre guide planifier et ordonnancer la production CNC.
Équilibrez la charge des opérateurs avec des données en direct. JITbase ordonnance les travaux et affecte les opérateurs à partir des données réelles des machines, pour que votre plan MRP soit livré avec les personnes dont vous disposez.
Découvrir l’ordonnancement et la gestion de la main-d’œuvreQuand faut-il une couche d’ordonnancement court terme ?
Un MRP et un MES suffisent pour beaucoup de tâches, mais une couche d’ordonnancement quotidien mérite d’être envisagée quand vous reconnaissez ces situations :
- Le plan du MRP est solide, pourtant des dates sont manquées parce que la séquence quotidienne et l’affectation des opérateurs changent sans cesse.
- Des opérateurs conduisent plusieurs machines, et la charge manuelle de chacune est inconnue.
- Les réglages, les changements de pièce et les contrôles qualité durent plus longtemps que les temps standards utilisés dans le plan.
- Les superviseurs découvrent les retards à la fin d’un cycle ou d’un quart, quand il est trop tard pour réaffecter.
Conclusion
JITbase et vos systèmes MRP et MES travaillent ensemble pour optimiser la planification de la production : le MRP sur le plan à moyen et long terme, et JITbase sur le plan court terme (horaire et quotidien). En collectant des données directement sur les machines CNC et en interprétant les tâches manuelles réalisées par les opérateurs, JITbase capture une couche d’information supplémentaire sur votre capacité de production que les systèmes MRP et MES ne peuvent pas atteindre par conception.

Grâce à cette couche supplémentaire, vous affectez mieux les opérateurs aux machines, vous obtenez des mises à jour à la minute près sur l’avancement et la performance de la production, et vous ajustez rapidement l’affectation et l’ordonnancement quand un problème survient.
Que vaudrait un meilleur ordonnancement ? Estimez le retour d’une charge d’opérateurs mieux équilibrée et de dates d’expédition plus fiables avec vos propres données de production.
Calculer votre RSIFoire aux questions
Quelle est la différence entre un MES et un MRP ?
Le MRP (planification des besoins en matières) regarde vers l’avant. Il transforme les commandes clients et les prévisions en plan : quoi acheter, quoi fabriquer et pour quand, afin que les matières et la capacité soient disponibles des semaines ou des mois à l’avance. Le MES (système d’exécution de la production) regarde le présent. Il collecte ce qui se passe dans l’atelier, comme les ordres de fabrication en cours, l’état des machines et les quantités produites, et il calcule souvent le TRS et suit les encours.
En résumé, le MRP répond à « que faut-il fabriquer et pour quand ? » tandis que le MES répond à « que se passe-t-il en ce moment ? ». Aucun des deux n’est conçu pour décider quel opérateur doit conduire quelle machine cet après-midi, et c’est le vide que comble une couche d’ordonnancement court terme. Un atelier ne choisit pas entre MRP et MES : il décide plutôt comment les deux, avec un outil d’ordonnancement quotidien, se partagent le travail.
JITbase remplace-t-il mon MRP ou mon MES ?
Non. JITbase est complémentaire. Votre MRP continue de fixer l’ordre de priorité dans lequel les ordres de fabrication doivent être terminés pour respecter les dates de livraison, et votre MES, si vous en avez un, continue de suivre l’exécution. JITbase prend ce plan comme point de départ et aide les superviseurs à le livrer : il montre si l’affectation des tâches et des opérateurs sur les machines CNC est réalisable, et où des goulets d’étranglement risquent d’apparaître.
Comme il ne fait pas double emploi avec ce que le MRP et le MES font déjà, JITbase peut être introduit sans les remplacer. Le planificateur reste dans le MRP, le superviseur travaille dans JITbase pour le quart de travail, et l’avancement réel observé sur les machines donne à tous une image plus réaliste de la tenue du plan.
Un MRP ou un MES peut-il gérer l’affectation quotidienne des opérateurs ?
Cela dépend du système, mais dans la plupart des ateliers, ils ne la gèrent qu’en partie. Un MRP planifie au niveau des matières, des ordres de fabrication et de la capacité des machines, pas des tâches individuelles des opérateurs. Un MES peut suivre les ressources et les horaires des opérateurs, mais il s’appuie le plus souvent sur ce que les opérateurs pointent ou déclarent, souvent à la fin d’un cycle ou d’un quart de travail, et il connaît rarement la durée réelle des tâches manuelles comme les changements de pièce, les arrêts planifiés ou les contrôles qualité.
L’affectation quotidienne a besoin de ce niveau de détail. Si les opérateurs conduisent plusieurs machines, la bonne question est de savoir combien de travail manuel chaque machine va demander pendant le quart et si les tâches se chevauchent. Sans la durée de ces tâches, l’affectation relève de l’estimation : certains opérateurs finissent surchargés pendant que d’autres attendent à côté d’une machine.
Comment JITbase connaît-il la durée des tâches manuelles ?
JITbase est connecté aux machines CNC et lit les programmes ainsi que l’historique des productions passées. À partir de ces données, il capture les réglages, les changements de pièce et les arrêts planifiés (M00) et s’en sert pour estimer combien de temps chaque travail occupera réellement une machine et un opérateur. À l’écran de la machine, les opérateurs confirment aussi les tâches et saisissent les motifs d’arrêt, ce qui ajoute un contexte que la commande numérique seule ne peut pas fournir.
Au fil du quart, les estimations sont mises à jour avec l’avancement en temps réel de l’usinage et des tâches manuelles, de sorte que l’heure de fin prévue d’un ordre de fabrication reflète ce qui se passe réellement. Comme les estimations s’appuient sur des données historiques, les travaux récurrents sont planifiés à partir de ce qui s’est réellement passé lors des productions précédentes, et pas seulement à partir de temps standards.
Comment savoir si mon atelier a besoin d’une couche d’ordonnancement court terme en plus du MRP et du MES ?
Cherchez trois signes. Premièrement, le plan du MRP est solide, mais l’atelier manque quand même des dates parce que la séquence quotidienne et l’affectation des opérateurs changent sans cesse. Deuxièmement, certains opérateurs sont surchargés de réglages, de changements de pièce et de contrôles pendant que d’autres passent une partie du quart à attendre la fin d’un cycle machine. Troisièmement, les superviseurs n’apprennent les retards qu’à la fin d’un cycle ou d’un quart, quand il est trop tard pour réaffecter.
Si cela vous parle, le problème n’est probablement pas le MRP ni le MES, mais l’absence de vue horaire et quotidienne entre les deux. Une bonne première étape consiste à mesurer le temps des tâches manuelles sur quelques machines pendant deux semaines, à le comparer à la charge d’opérateur que vous aviez supposée, puis à voir quelle capacité l’affectation actuelle laisse inutilisée.
